人妻体体内射精一区二区,日本ab视频在线观看AAv,被强的丰满人妻电影中文字幕,少妇高潮太爽了在线播放

最新動態
聚焦公司最熱資訊
您當前的位置: 首頁  ?  最新動態  ?  公司新聞
609軟基路基處理方法——真空預壓法如何計價?
時間:2021.11.252020.05.17 字號

一、基本概念

預壓法屬于排水固結處理法,是軟弱地基處理的一種,是在擬建構造物施工之前,為提高承載力和減少沉降量,在建筑場地進行加載預壓,使地基大部分沉降在預壓過程完成,并提高地基土強度的方法。

預壓法適用于淤泥質粘土、淤泥與人工沖填土等軟弱地基。

預壓法包括堆載預壓、真空預壓、真空聯合堆載預壓法。

1、堆載預壓

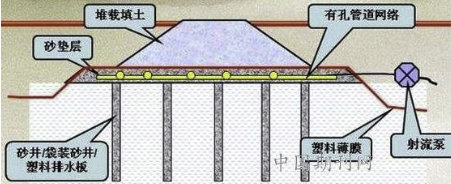

堆載預壓是在地基上堆放重物(水、土、砂、石等)進行預壓。

預壓荷載的不同分為超載預壓、等載預壓和欠載預壓。

欠載預壓在公路工程中較少采用。

為了防止堆載時壓壞地基,需分級加載。







2、真空預壓法

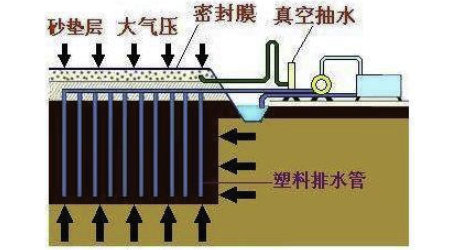

真空預壓法是在需要加固的軟土地基表面先鋪設砂墊層

然后埋設垂直排水管道

再用不透氣的封閉膜使其與大氣隔絕,薄膜四周埋入土中,

通過砂墊層內埋設的吸水管道,使用真空泵進行抽氣,使其形成真空,增加地基的有效應力。

真空預壓處理地基時,必須設置塑料排水板或砂井等豎向排水體。塑料排水板或砂井能將真空從砂墊層中傳至土體中,并將土體中的水通過其排至砂墊層然后排出。

真空預壓法適用于對軟土性質很差、土源緊缺,工期緊的軟土地基進行處理。'





3、真空聯合堆載預壓

當設計地基預壓荷載大于80kPa,且進行真空預壓地基不能滿足設計要求時可采用真空和堆載預壓聯合預壓地基處理。

真空聯合堆載預壓可用于高填方路段和橋頭路段的軟土路基處理






二、基本要求

1、密封膜應采用抗老化性能好、韌性好、抗穿刺能力強的不透水材料

2、密封膜厚度為0.12~0.14mm,可鋪設2~3層

3、密封膜連接宜采用熱合黏結縫平搭接,寬度應不小于15mm

4、密封膜周邊應埋入密封溝內,寬度宜為0.6~0.8m,深度宜為1.2~1.5m

5、真空管路由主管和濾管構成,濾管應設在排水砂墊層中,其上應有0.1~0.2m厚砂覆蓋層

6、濾管應不透砂,濾管周圍應采用砂填實,不得架空或漏填

7、預壓期和預壓高度應根據要求工后沉降量或地基固結度確定

8、真空預壓時,應在地基中設置砂井或塑料排水板等豎向排水體,并設置砂墊層和墊層中的排水管。

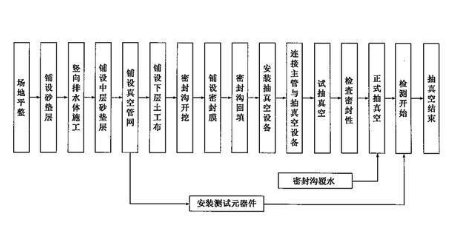

三、施工過程





四、定額計價及應用




(一)總體分析

1、2018概預算僅包括真空預壓

(1)以處理面積為定額單位

(2)以預壓期為標準進行劃分;

2、2018估算指標中未包括預壓定額內容

說明中"特殊路基處理未包括的內容,需要時,根據設計處治方式按公路工程概預算相關定額計算"

因此,可套用概預算定額進行計價。

3、2018定額刪除了堆載預壓定額

(1)如果設計采用堆載預壓,建議套用2007預算定額。




(2)2007定額堆載預壓按預壓荷載進行劃分

(3)2007定額未包括堆載材料及卸載后材料運輸,如果發生按相關內容計價

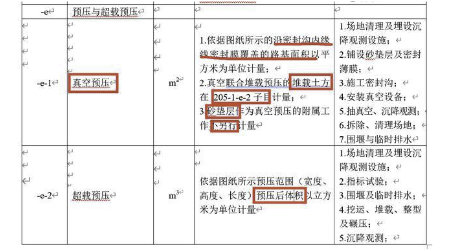

4、2018公路工程施工招標范本中,清單項為205-1-e,包括真空預壓和堆載預壓




(1)真空聯合堆載預壓

真空預壓部分按205-1-e-1

堆載預壓部分按205-1-e-2

(2)真空預壓按沿密封溝內緣線密封膜覆蓋的路基面積計量

(3)真空預壓中砂墊層作為真空預壓的附屬工作不另行計量

(4)堆載預壓以預壓后體積計量

(二)定額計價結果

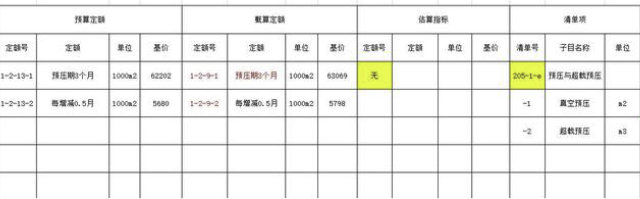

1、概算基價均比預算基價高

2、真空預壓三個月預壓期的基價為62元/m2

(三)定額說明及分析

1、定額綜合考慮了濾排水管、墊層、薄膜、密封溝及沉降觀測等工程內容和費用。

2、定額未包括所需砂墊層和豎向排水體

(1)需要時應根據設計需要按有關定額另行計算。

(2)砂墊層是指采用砂井或塑料排水板設置的砂墊層

(3)真空預壓所需的墊層已經含在定額中考慮

3、計算規則

設計需要處理的軟土地基面積計算

4、設計為堆載預壓

建議套用2007預算定額,或根據根據堆載預壓采用套用相關定額

(其中材料應采用可利用材料,但應計算運輸)


主站蜘蛛池模板: 冷水江市| 垦利县| 广德县| 孝感市| 东乡族自治县| 海晏县| 宝坻区| 太和县| 大埔县| 濉溪县| 武定县| 乐业县| 嘉定区| 马关县| 普安县| 施甸县| 巴彦淖尔市| 卓尼县| 姚安县| 油尖旺区| 朝阳区| 江津市| 方城县| 卢湾区| 河间市| 衡阳市| 沂水县| 嵩明县| 金塔县| 宁南县| 福安市| 灵武市| 钟山县| 浪卡子县| 通州市| 利辛县| 叶城县| 独山县| 方城县| 许昌市| 大冶市|
